Casa em Steel Frame: Preço por m² em 2026
Casa em steel frame pronta, chave na mão, custa entre R$ 2.300 e R$ 4.500 por m² em 2026, conforme o padrão de acabamento. O kit de estrutura com fechamento externo, sem acabamento, sai por R$ 1.200 a R$ 1.800 por m². São faixas de mercado — variam por região, projeto e construtora —, mas servem de régua para avaliar qualquer orçamento que chegar na sua mão.
O steel frame é um sistema construtivo a seco: perfis leves de aço galvanizado formam painéis que recebem placa cimentícia por fora, gesso acartonado por dentro e isolamento termoacústico no miolo. Se você ainda está decidindo se o sistema faz sentido para o seu caso, comece pelo guia completo de steel frame. Este artigo trata do que vem depois da decisão: quanto custa, onde o dinheiro vai, quanto tempo a obra leva e como contratar sem cair nas armadilhas clássicas.
As faixas abaixo são para casa completa, chave na mão: projeto, fundação, estrutura, fechamentos, instalações elétricas e hidráulicas, acabamentos e mão de obra. A última linha é o kit — estrutura montada com fechamento externo, sem acabamento —, que aparece muito em orçamento e confunde muita gente.
| Padrão | Preço por m² | Casa de 100 m² |
|---|---|---|
| Simples (chave na mão) | R$ 2.300 – 2.900 | R$ 230 – 290 mil |
| Médio (chave na mão) | R$ 2.900 – 3.600 | R$ 290 – 360 mil |
| Alto (chave na mão) | R$ 3.600 – 4.500 | R$ 360 – 450 mil |
| Kit estrutura + fechamento externo (sem acabamento) | R$ 1.200 – 1.800 | R$ 120 – 180 mil |
Dentro de cada faixa, três fatores puxam o preço para cima ou para baixo. Primeiro, a região: Sul e Sudeste concentram fabricantes de perfil e mão de obra treinada, então o m² tende ao piso da faixa; em praças com poucos fornecedores, o frete da estrutura e a escassez de montador empurram o valor para o teto. Segundo, o padrão dos acabamentos: piso vinílico ou porcelanato, esquadria de PVC ou de alumínio com vidro duplo, bancada de granito ou de quartzo — é aqui que orçamentos de casas idênticas se distanciam. Terceiro, a complexidade do projeto: quanto mais recorte, mais painel especial e mais hora de montagem.
Exemplo direto: uma casa térrea de 120 m² em padrão médio fica entre R$ 348 mil e R$ 432 mil pronta para morar. A mesma casa em padrão simples, com acabamento básico bem especificado, cai para a faixa de R$ 276 mil a R$ 348 mil.
Atenção ao que a faixa chave na mão não cobre: terreno, terraplenagem pesada, muros e fechamento do lote, paisagismo, projeto de interiores e taxas de aprovação e ligação definitiva de água e energia. Reserve de 5% a 10% do orçamento para esses itens de entorno — eles existem em qualquer sistema construtivo e costumam ficar de fora da proposta da construtora.
O kit de R$ 1.200 a R$ 1.800/m² normalmente cobre projeto estrutural, perfis, montagem dos painéis, cobertura e fechamento externo com placa cimentícia e membrana hidrófuga. Fora do kit ficam fundação, instalações, forro, fechamento interno, esquadrias e todos os acabamentos — ou seja, de 40% a 55% do custo total da casa. Kit não é casa. Use o kit para comparar fornecedores de estrutura entre si, nunca para estimar o custo final da obra.
Quer partir de projetos prontos em CAD em vez de desenhar do zero? São mais de 1.500 arquivos em AutoCAD, entre galpões, mezaninos, escadas, ligações e detalhes, editáveis e com lista de materiais para orçar direto.
Ver a Biblioteca →A distribuição típica do orçamento de uma casa em steel frame chave na mão fica assim:

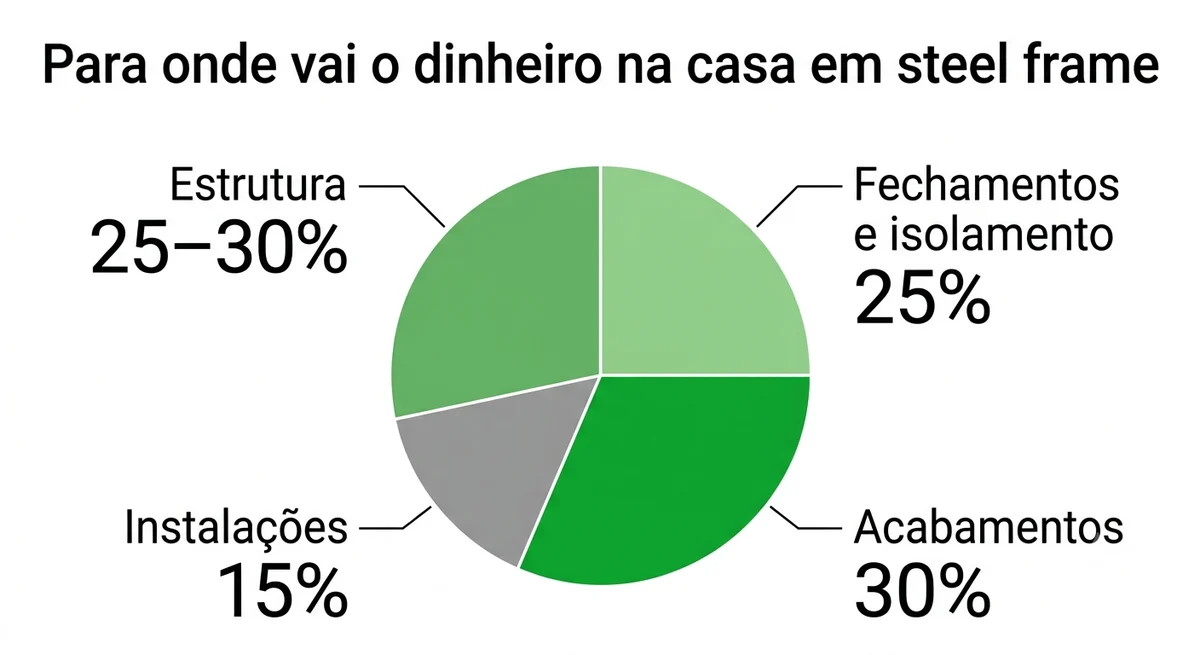

| Item | Peso no orçamento | Em uma casa de R$ 300 mil |
|---|---|---|
| Estrutura (perfis, montagem, cobertura) | 25 – 30% | R$ 75 – 90 mil |
| Fechamentos e isolamento (placas, membranas, lã) | ~25% | R$ 75 mil |
| Instalações (elétrica, hidráulica, esgoto) | ~15% | R$ 45 mil |
| Acabamentos (pisos, esquadrias, louças, pintura) | ~30% | R$ 90 mil |

Leia essa tabela com olho de comprador. A estrutura — a parte que segura a casa — é só um quarto do custo: não é nela que se economiza, e perfil fora de especificação é o erro mais caro de corrigir depois. Já o acabamento responde por 30% do total e é onde o orçamento estoura ou fecha. Defina cada item em memorial descritivo antes de assinar contrato; “padrão médio” sem especificação vira discussão na entrega.
A fundação em radier entra dentro da fatia de estrutura na maioria das propostas, mas confirme: algumas construtoras cotam o radier à parte, por conta do cliente. Em terreno plano e firme, o radier de uma casa térrea de 100 a 150 m² fica entre R$ 25 mil e R$ 45 mil — se ele estiver fora da proposta, some antes de comparar orçamentos.
No m² direto de construção, o steel frame fica próximo da alvenaria de padrão equivalente — em geral empata ou sai de 5% a 15% acima, dependendo da região e do acesso a fornecedores. Quem compara só o preço de tabela costuma parar aí. A conta muda quando entram os custos que não aparecem no orçamento da construtora: tempo de obra, desperdício de material e retrabalho.
Uma obra que termina em 5 meses em vez de 12 corta meses de aluguel, de administração de canteiro e de juros de financiamento durante a construção. O canteiro seco quase não gera entulho, e os painéis chegam cortados de fábrica — o desperdício típico de 5% a 10% da alvenaria praticamente some. No custo total do ciclo, os sistemas se aproximam, com vantagem de previsibilidade para o steel frame. A comparação completa, item por item, está em steel frame ou alvenaria.
A obra em steel frame é sequencial e rápida porque não espera cura de concreto entre etapas — a única espera é a do radier. Depois disso, painéis, cobertura e instalações se sucedem sem tempo morto. Prazos típicos para casa térrea de 100 a 150 m²:
| Etapa | Duração típica |
|---|---|
| Radier (fundação) | 1 – 2 semanas |
| Montagem dos painéis estruturais | 2 – 4 semanas |
| Cobertura e fechamento externo | 3 – 4 semanas |
| Instalações + acabamento interno | 6 – 10 semanas |
Somando as etapas, a execução fica entre 3 e 5 meses. Com projeto, aprovação e contratação, uma casa de 100 a 150 m² sai pronta em 4 a 6 meses — contra 10 a 14 meses de uma obra equivalente em alvenaria convencional.
O ganho de prazo vem de três frentes: os painéis chegam prontos da fábrica e a montagem é parafusada, não moldada no local; as instalações passam por dentro dos perfis, sem rasgar e recompor parede; e o acabamento começa assim que o fechamento interno sobe, sem esperar reboco secar. Prazo curto só se sustenta com projeto fechado antes da fábrica — mudança no meio do caminho devolve os meses economizados.
As faixas de preço valem para projeto racional: planta regular, pé-direito convencional e vãos dentro do usual. Quatro decisões de projeto tiram a casa da faixa — conheça cada uma antes de aprovar a planta, porque depois da fabricação dos painéis não há ajuste barato.
Acima de 2,80 m de pé-direito, os montantes ficam mais longos e passam a exigir perfil de alma maior ou menor espaçamento entre montantes. Mais aço e mais placa por m² de piso: o custo da estrutura e do fechamento sobe sem adicionar um metro de área útil.
Fachada recortada, varandas em L, caixas e volumes deslocados: cada recorte quebra painéis padronizados em painéis especiais, aumenta o número de encontros a vedar e adiciona hora de fábrica e de montagem. Projeto compacto e regular é a forma mais barata de construir em steel frame — e em qualquer sistema.
Sala integrada com 6 m de vão livre, portão de garagem embutido na fachada, esquadria de canto sem pilar: tudo isso pede verga reforçada, viga treliçada ou perfil de maior inércia. É viável, mas cada vão grande entra no orçamento como item estrutural à parte.
Perfil de steel frame é leve, mas volumoso — frete de estrutura para praças distantes do fabricante pesa no orçamento, e às vezes a equipe de montagem também viaja. Antes de fechar, verifique se existe fabricante ou distribuidor num raio razoável da obra; essa resposta muda o m² em algumas centenas de reais.
Financia. A Caixa aceita o steel frame nas linhas de crédito imobiliário para construção, e o sistema é reconhecido tecnicamente: atende à norma de desempenho de edificações habitacionais (NBR 15575) e tem norma própria de projeto e execução, a NBR 16970. Na prática, o fluxo é o mesmo da alvenaria: projeto aprovado na prefeitura, responsável técnico, orçamento e cronograma, com liberação do dinheiro por medição de etapa.
Dois cuidados aceleram a aprovação. Primeiro, trabalhe com construtora que já passou por financiamento de steel frame — ela sabe montar a documentação e responder ao engenheiro avaliador do banco. Segundo, ajuste o cronograma de medições ao ritmo real da obra: como o steel frame avança rápido, medição mensal engessada pode segurar repasse com a obra na frente do dinheiro.
Os prejuízos em obra de steel frame raramente vêm do sistema — vêm do contrato. Estes quatro erros aparecem em quase toda história de orçamento estourado:
Informe as medidas e o eGalpão faz o resto: desenho do pórtico, terças, contraventamento e sapatas. A lista de materiais vem junto, com o peso de cada peça, pronta para orçar.
Conhecer o eGalpão →Entre R$ 230 mil e R$ 450 mil chave na mão em 2026: padrão simples de R$ 230 a 290 mil, médio de R$ 290 a 360 mil e alto padrão de R$ 360 a 450 mil. O kit de estrutura com fechamento externo, sem acabamento, fica entre R$ 120 e 180 mil.
De 4 a 6 meses para uma casa de 100 a 150 m², incluindo projeto e contratação. A execução em si leva de 3 a 5 meses: radier em 1–2 semanas, painéis em 2–4 semanas, cobertura e fechamento em 3–4 semanas e instalações com acabamento em 6–10 semanas. Em alvenaria, obra equivalente leva de 10 a 14 meses.
Sim. A Caixa financia construção em steel frame nas linhas de crédito imobiliário, com liberação por medição de etapa. O sistema atende à norma de desempenho NBR 15575 e tem norma própria de projeto e execução, a NBR 16970.
No m² direto, fica próxima ou de 5% a 15% acima da alvenaria de padrão equivalente. A vantagem aparece no custo total: obra pronta em 4 a 6 meses em vez de 10 a 14 corta aluguel, administração e juros de obra, e o desperdício de material de 5% a 10% da alvenaria praticamente desaparece.
