Casa de Estrutura Metálica: Preço por m² em 2026

Casa de estrutura metálica pronta, chave na mão, custa de R$ 2.500 a R$ 6.000 por m² em 2026, conforme o padrão de acabamento. A estrutura sozinha, com pilares, vigas e laje steel deck montados, fica entre R$ 700 e R$ 1.300 por m² construído. São faixas de referência e variam por região, projeto e volume de aço.

Direto ao ponto: nesse sistema, quem segura a casa são pilares e vigas de aço, como o esqueleto de um prédio. As paredes só fecham os vãos e podem ser de bloco, drywall, painel ou vidro. Isso libera vão livre grande, fachada envidraçada e planta que muda com o tempo. O preço por m² fica perto da construção convencional; o ganho vem no prazo e na liberdade de projeto.

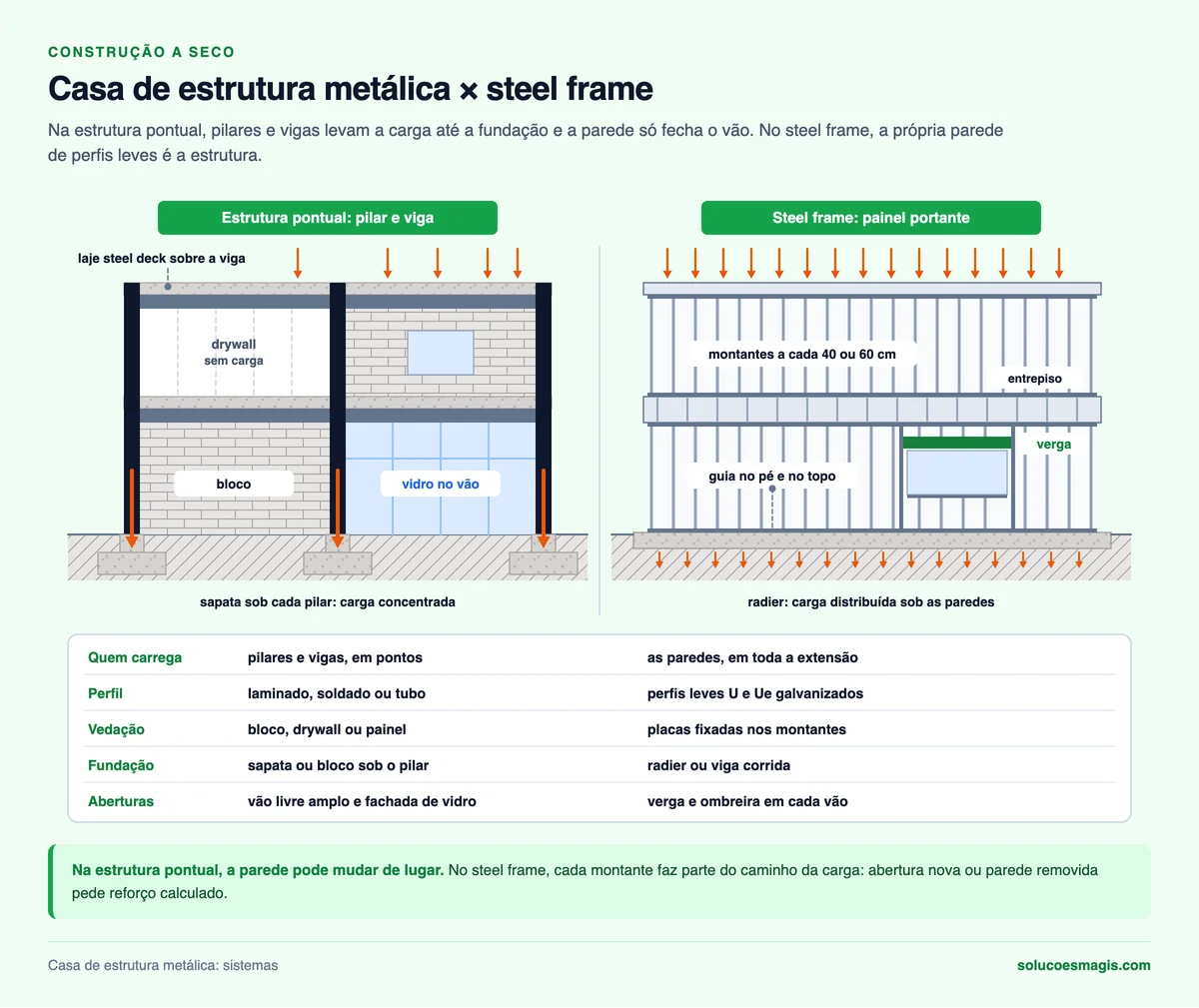

Casa de estrutura metálica com pilares, vigas e sapatas comparada à casa em steel frame com paredes portantes de montantes sobre radier, e tabela comparativa dos dois sistemas
Estrutura pontual concentra a carga nos pilares; steel frame distribui pelas paredes.

Preço da casa de estrutura metálica por m² em 2026

Faixas para casa completa: projeto, fundação, estrutura, lajes, vedações, cobertura, instalações, acabamentos e mão de obra. A coluna da direita mostra uma casa de 150 m², tamanho comum de sobrado nesse sistema.

PadrãoPreço por m²Casa de 150 m²
Simples (chave na mão)R$ 2.500 a 3.200R$ 375 a 480 mil
Médio (chave na mão)R$ 3.200 a 4.200R$ 480 a 630 mil
Alto (chave na mão)R$ 4.200 a 6.000R$ 630 a 900 mil
Só estrutura: pilares, vigas e laje steel deck, montadosR$ 700 a 1.300R$ 105 a 195 mil

Três coisas mexem no preço dentro da faixa. A vedação: bloco cerâmico com reboco custa diferente de drywall com lã mineral ou de painel pronto. Os vãos: sala de 10 m sem pilar pede viga mais alta e mais aço por m². E a região: perto de fabricante de estrutura, o frete e a montagem pesam menos.

Fora da faixa ficam terreno, terraplenagem pesada, muro, paisagismo, interiores e taxas de ligação de água e luz. Reserve verba própria para esse entorno, como em qualquer sistema.

Comparando com outros sistemas

No padrão simples, a casa de estrutura metálica sai um pouco acima da casa em steel frame, que vai de R$ 2.300 a R$ 4.500 por m². No médio e no alto, as faixas se encontram. A diferença real está no tipo de projeto que cada sistema resolve bem, tema do próximo bloco.

O que é casa de estrutura metálica

É a casa em que pilares e vigas de aço formam o esqueleto. Os perfis mais usados são o laminado de abas paralelas (perfil W), o perfil soldado e o tubo retangular ou quadrado. Sobre as vigas vai a laje, quase sempre steel deck (chapa de aço trapezoidal que serve de forma e de armadura) ou laje pré-moldada treliçada. A cobertura pode ser telha metálica, termoacústica ou cerâmica sobre estrutura de aço.

  • Pilares: poucos e espaçados, apoiados em sapatas ou blocos por uma chapa de base com chumbadores.
  • Vigas: ligam os pilares, recebem a laje e vencem os vãos. Ligações soldadas ou parafusadas.
  • Laje: steel deck ou pré-moldada, travando a estrutura no plano do piso.
  • Vedação: bloco, drywall, placa cimentícia, painel isolante ou vidro, livre de função estrutural.

Estrutura metálica ou steel frame: a diferença

Os dois usam aço e muita gente chama os dois de “casa metálica”. O funcionamento é bem diferente.

CritérioEstrutura metálica (pilar e viga)Steel frame (painel portante)
Quem segura a casaPilares e vigas; a parede só fechaAs próprias paredes, com montantes a cada 40 ou 60 cm
PerfilLaminado, soldado ou tubo, peças pesadasPerfil leve de chapa fina zincada
Vão livreGrande, com viga dimensionada para issoLimitado; vão maior pede viga ou treliça especial
VedaçãoQualquer: bloco, drywall, painel, vidroPlaca cimentícia ou OSB por fora, gesso por dentro
Mudar parede depoisSimples, a parede não é estruturalRestrito, parede é estrutura
MontagemCaminhão munck ou guindaste, solda ou parafusoManual, parafusada
FundaçãoCarga concentrada nos pilares: sapata ou blocoCarga distribuída: radier é o comum

O steel frame em detalhe está em steel frame. Para casa térrea compacta, ele costuma ser mais econômico. A estrutura de pilar e viga ganha quando o projeto pede vão livre, pé-direito duplo, balanço ou fachada de vidro.

Sobrado, vão livre e fachada de vidro

É aqui que a estrutura metálica se paga. Viga de aço vence vão grande com altura pequena, e o pilar ocupa pouco espaço na planta. Sala integrada sem pilar no meio, garagem para dois carros sem coluna, mezanino sobre a sala e escada metálica aparente saem naturais nesse sistema.

  • Sobrado: a laje steel deck dispensa escoramento nos vãos usuais entre vigas, conforme o catálogo do fabricante, e libera o pavimento de baixo para outras frentes de obra.
  • Balanço: varanda em balanço sai da própria viga, com o cálculo prevendo a carga na ponta.
  • Fachada de vidro: como a parede não segura nada, a esquadria pode ocupar o vão inteiro entre pilares.
  • Ampliação: projetada desde o início, a estrutura aceita um pavimento a mais com reforço previsto.

A mesma lógica de pórtico com vão livre está no galpão metálico residencial, opção para quem quer área grande coberta com custo menor.

Biblioteca de Projetos
Projetos prontos em CAD

Mezanino, escada metálica e ligação de viga com pilar aparecem em quase toda casa de estrutura metálica. A Biblioteca tem mais de 1.500 arquivos em AutoCAD, entre galpões, mezaninos, escadas, ligações e detalhes, editáveis e com lista de materiais, para usar como ponto de partida.

Ver a Biblioteca  →

Composição do custo: para onde vai o dinheiro

Distribuição típica de uma casa de estrutura metálica chave na mão, aplicada a uma obra de R$ 500 mil:

ItemPeso no orçamentoEm uma casa de R$ 500 mil
Projetos, aprovação e administração5 a 8%R$ 25 a 40 mil
Fundação6 a 10%R$ 30 a 50 mil
Estrutura metálica e lajes20 a 28%R$ 100 a 140 mil
Vedações e cobertura15 a 20%R$ 75 a 100 mil
Instalações (elétrica, hidráulica, esgoto)12 a 15%R$ 60 a 75 mil
Acabamentos e esquadrias28 a 34%R$ 140 a 170 mil

A estrutura metálica com as lajes fica perto de um quarto do custo. Economizar nela é o pior negócio: perfil trocado sem cálculo, solda mal feita e pintura fraca aparecem depois, quando a casa já está fechada. O acabamento é onde o orçamento estoura, então defina marca e modelo de cada item em memorial descritivo antes de assinar.

Etapas e prazo da obra

A vantagem de prazo vem do paralelismo: enquanto a fundação é feita no terreno, a estrutura é fabricada na serralheria. Prazos típicos para sobrado de 150 a 200 m²:

EtapaDuração típica
Projetos (arquitetura, estrutura, instalações) e aprovação1 a 3 meses
Fundação2 a 4 semanas
Fabricação da estrutura, em paralelo com a fundação3 a 6 semanas
Montagem de pilares e vigas1 a 3 semanas
Laje steel deck e cobertura2 a 4 semanas
Vedações e instalações6 a 10 semanas
Acabamentos6 a 10 semanas

Somando, a execução fica entre 5 e 8 meses, contra 10 a 14 meses de uma obra equivalente em alvenaria com estrutura de concreto. O prazo só se sustenta com projeto fechado antes de mandar a estrutura para a fábrica. Mudar posição de pilar depois disso custa caro.

Fundação, corrosão e fogo

Fundação

O aço pesa menos que o concreto para o mesmo vão, então a carga total da casa cai. Em compensação, ela chega concentrada em poucos pilares. A solução usual é sapata isolada ou bloco sobre estaca em cada pilar, ligados por viga baldrame. A escolha sai da sondagem do terreno.

Corrosão

O ponto crítico é o pé do pilar, onde a água de lavagem e a umidade do piso se acumulam. Mantenha a chapa de base acima do piso acabado ou envolvida em concreto, conforme o detalhe do projeto. Em área interna seca, primer e acabamento bem aplicados resolvem; em área externa e litoral, galvanização a fogo ou sistema de pintura mais robusto. Os sistemas estão em pintura de estrutura metálica.

Fogo

Aço perde resistência em temperatura alta. Em casa unifamiliar, a exigência de proteção da estrutura costuma ser menor que em prédio ou comércio, mas quem define é o projeto, conforme a NBR 14432 e as regras do Corpo de Bombeiros do estado. Quando a proteção é exigida, a solução mais comum em perfil aparente é a pintura intumescente.

Conforto térmico e acústico

Com vedação em bloco, o desempenho fica igual ao da alvenaria comum. Com drywall ou painel, a lã mineral no miolo da parede faz a diferença. Cuide da ponte térmica onde a viga ou o pilar encostam na fachada e do ruído de impacto na laje, que pede contrapiso ou piso flutuante.

Banco financia casa de estrutura metálica?

Financia nas linhas de crédito para construção, com o mesmo fluxo da obra convencional: projeto aprovado na prefeitura, responsável técnico com ART, orçamento, cronograma e liberação do dinheiro por medição de etapa. A estrutura metálica é sistema tradicional, com norma de projeto consolidada (NBR 8800), o que facilita a análise do avaliador.

Converse com o banco antes de fechar o projeto e ajuste o cronograma de medições ao ritmo real: a estrutura sobe rápido e pode deixar a obra na frente do dinheiro.

Vantagens e desvantagens

VantagensDesvantagens
Vão livre grande e planta flexívelPede projeto estrutural completo e mão de obra qualificada
Obra mais rápida, com fabricação em paraleloMontagem exige munck ou guindaste e acesso para caminhão
Canteiro mais limpo e com menos perdaCorrosão no pé do pilar se o detalhe for mal feito
Carga total menor na fundaçãoPonte térmica e ruído de impacto pedem atenção
Fácil de ampliar quando previsto em projetoPoucas construtoras dominam o sistema em algumas regiões

Para comparar o aço com o tijolo em custo e prazo, veja steel frame ou alvenaria; boa parte do raciocínio vale para a estrutura de pilar e viga.

Erros de quem contrata

  1. Comprar estrutura sem projeto. Perfil escolhido pelo olho sai pesado demais ou fraco demais, e nenhum dos dois é barato.
  2. Comparar orçamento só da estrutura com orçamento chave na mão. Coloque as propostas na mesma base antes de escolher.
  3. Esquecer a junta entre vedação e estrutura. Bloco encostado no pilar sem tela ou junta trinca na primeira dilatação.
  4. Deixar o pé do pilar no nível do piso molhado. A ferrugem começa ali e aparece anos depois.
  5. Mudar o projeto com a estrutura fabricada. Furo, ligação e comprimento das peças já estão cortados.
Software principal
eGalpão

Casa fica fora do que o eGalpão calcula. Se junto da casa vier um galpão, um depósito ou um barracão em estrutura metálica, informe as medidas e o eGalpão faz o resto: pórtico, terças, contraventamento e sapatas pré-dimensionados, com a lista de materiais e o peso de cada peça para orçar.

Conhecer o eGalpão  →

Perguntas frequentes

Quanto custa uma casa de estrutura metálica por m²?

Em 2026, de R$ 2.500 a R$ 6.000 por m² chave na mão: padrão simples de R$ 2.500 a 3.200, médio de R$ 3.200 a 4.200 e alto de R$ 4.200 a 6.000. Só a estrutura, com pilares, vigas e laje steel deck montados, fica entre R$ 700 e R$ 1.300 por m² construído.

Casa de estrutura metálica é mais barata que alvenaria?

No m² direto, fica próxima da alvenaria com estrutura de concreto de mesmo padrão. A economia aparece no prazo, de 5 a 8 meses de execução contra 10 a 14, e em projetos com vão grande, onde o concreto pediria vigas muito altas.

Qual a diferença entre casa de estrutura metálica e steel frame?

Na estrutura metálica, pilares e vigas de perfil pesado seguram a casa e a parede só fecha. No steel frame, as próprias paredes, feitas de perfis leves a cada 40 ou 60 cm, são a estrutura.

Casa de estrutura metálica esquenta?

Depende da vedação e da cobertura. Com bloco nas paredes, o desempenho é igual ao da alvenaria comum. Com drywall ou painel, a lã mineral no miolo e uma boa telha resolvem.

Quanto tempo leva para construir uma casa de estrutura metálica?

Para um sobrado de 150 a 200 m², a execução leva de 5 a 8 meses, mais 1 a 3 meses de projeto e aprovação. A estrutura em si é montada em poucas semanas.
