Técnicas de Execução

Estaca Hélice Contínua: Guia Completo de Execução e Custo

magissolu
Estaca Hélice Contínua: Guia Completo de Execução e Custo

Você fechou o projeto do galpão, tem o relatório SPT na mesa e o construtor pergunta: vai de hélice contínua, Strauss ou escavada? Essa decisão muda o cronograma, o custo e o risco da obra inteira. Este guia resolve isso de uma vez.

Aqui você vai ver como funciona a estaca hélice contínua, quando ela é a escolha certa, como dimensionar pela capacidade de carga, quanto custa o metro em 2026 e quais erros executivos transformam uma estaca aparentemente perfeita num problema estrutural escondido sob o piso.

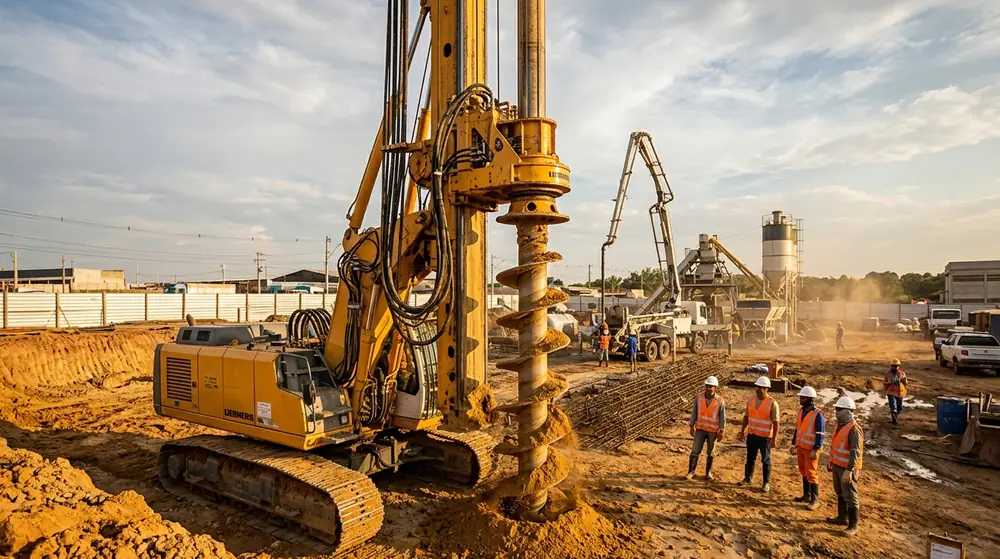

Perfuratriz CFA executando estaca hélice contínua em canteiro de obra industrial brasileiro
Perfuratriz hélice contínua em operação em obra de galpão metálico

Pare de desenhar fundação do zero

Acesse a Biblioteca de Projetos do Aço com mais de 1.500 arquivos de galpões, sapatas, blocos de coroamento e detalhes de fundação prontos — editáveis em AutoCAD com lista de materiais completa.

O que é estaca hélice contínua e como ela funciona

A estaca hélice contínua é uma fundação profunda executada por uma perfuratriz que rotaciona um trado helicoidal contínuo até a profundidade de projeto. Quando o trado chega na cota, o concreto é bombeado pelo interior do próprio trado enquanto ele sobe, preenchendo o furo de baixo para cima. Só depois disso a armadura é introduzida no concreto fresco.

O que torna essa estaca diferente das outras é justamente essa simultaneidade entre extração do solo e concretagem. Não existe momento em que o furo fica aberto — o trado segura o solo enquanto está descendo, e o concreto segura o solo enquanto o trado está subindo. Resultado: pode executar até em solos arenosos com lençol freático sem precisar de lama bentonítica.

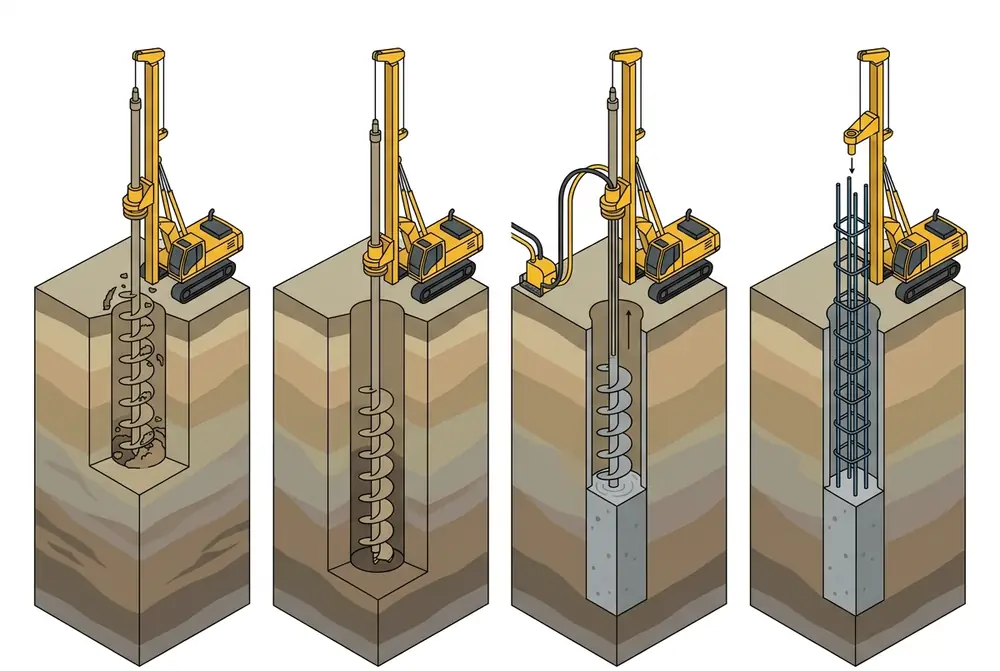

Diagrama com as 4 fases de execução da estaca hélice contínua: perfuração, profundidade final, concretagem e armadura
As 4 fases da execução: perfuração, profundidade final, concretagem com extração do trado, introdução da armadura.

Quando usar hélice contínua (e quando NÃO usar)

Tipos de solo ideais

A hélice contínua brilha em três cenários:

  • Solos arenosos com lençol freático alto — onde Strauss e escavada teriam que fazer ginástica com revestimento metálico ou lama;
  • Argilas moles ou siltes — onde a parede do furo desmoronaria em segundos sem o trado;
  • Obras urbanas com vizinhos próximos — porque a hélice contínua gera baixíssimo ruído e vibração comparada ao bate-estaca.

Quando trocar por Strauss ou escavada

Hélice contínua não é solução universal. Em três situações é melhor partir pra outro tipo:

  • Obras pequenas (menos de 20 estacas) — a mobilização da perfuratriz é cara. Strauss compensa em volume baixo;
  • Quando precisa atravessar matacão ou rocha — o trado helicoidal não vence pedra dura. Aí entra estaca raiz;
  • Cargas muito baixas em solo bom — sapata isolada ainda é mais barata.

Equipamento e processo executivo passo a passo

A perfuratriz e o trado contínuo

O equipamento padrão é uma perfuratriz montada em esteiras com torre vertical de 18 a 30 metros. O trado helicoidal contínuo tem comprimento de hélice igual à profundidade máxima da estaca — não é segmentado. Diâmetros usuais vão de 30 a 80 cm.

Acoplado à torre está o sistema de monitoração eletrônica em tempo real, registrando profundidade, velocidade de avanço, rotação do trado, pressão do concreto e volume bombeado. Esse registro é o seu boletim de execução — sem ele, não tem como provar que a estaca foi feita certa.

Concretagem simultânea — por que isso muda tudo

O concreto é bombeado pelo interior oco do trado enquanto ele sobe. A pressão do concreto tem que ser sempre maior que a pressão de solo e água ao redor — caso contrário, o furo desmorona ou entra água, comprometendo a estaca.

O concreto é específico: traço bombeável com slump 22 ± 2 cm, fck mínimo 25 MPa, agregado máximo 19 mm e aditivo plastificante. Não dá pra usar concreto comum de obra civil — entope a bomba.

Armadura — como introduzir após a concretagem

Aqui mora o maior risco da hélice contínua: a armadura entra depois do concreto. A gaiola de aço (com espaçadores plásticos) é descida no concreto fresco usando o peso próprio, eventualmente auxiliada por vibração ou pelo guincho da perfuratriz.

O comprimento da armadura é projetado para resistir aos esforços de tração e cisalhamento dos primeiros metros. Estacas só comprimidas podem ter armadura parcial (3 a 5 m no topo). Estacas tracionadas ou submetidas a momentos exigem armadura ao longo de todo o comprimento.

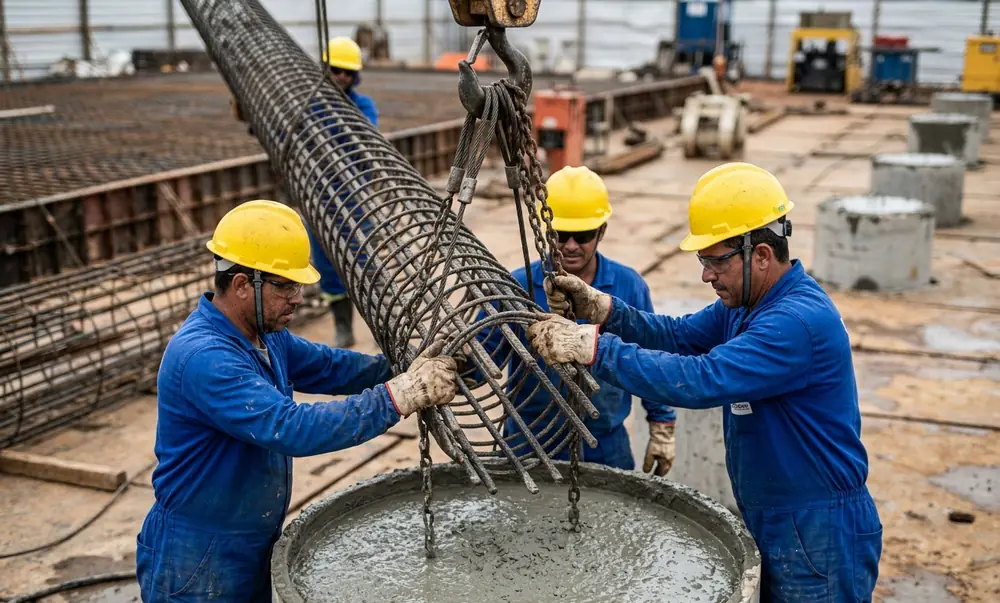

Operários introduzindo gaiola de armadura em estaca hélice contínua com concreto fresco
Introdução da armadura no concreto fresco logo após a concretagem da estaca

Capacidade de carga: como dimensionar

A capacidade de carga da estaca vem de duas parcelas: atrito lateral ao longo do fuste e resistência de ponta. Para estacas hélice contínua, a parcela do fuste geralmente domina, principalmente em argilas e siltes.

Tabela de capacidade por diâmetro

A tabela abaixo dá uma referência rápida de capacidade admissível em solo médio (SPT entre 8 e 20), 12 metros de profundidade. Esses valores são orientativos para anteprojeto — o cálculo final exige o relatório SPT específico da sua obra.

Diâmetro (cm)Profundidade típicaCarga admissível (tf)Uso típico
308 a 12 m20 a 35Galpão leve, residência
4010 a 16 m40 a 70Galpão padrão, mezanino
5012 a 20 m70 a 110Industrial médio
6015 a 24 m110 a 160Industrial pesado, ponte rolante
7018 a 28 m160 a 230Edifício comercial
8020 a 32 m230 a 320Edifício alto, ponte

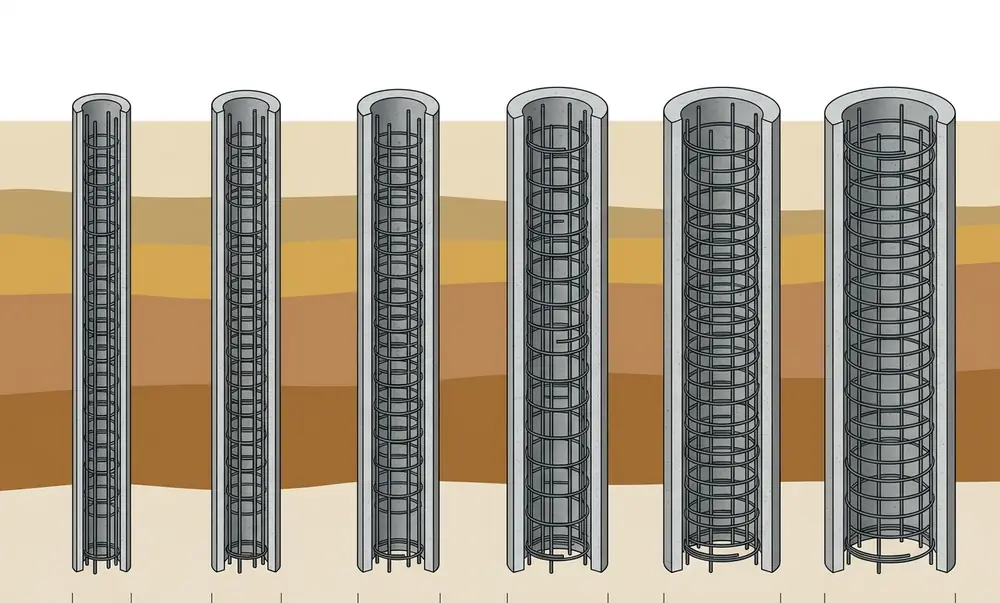

Comparativo visual dos diâmetros de estaca hélice contínua de 30, 40, 50, 60, 70 e 80 centímetros
Diâmetros usuais de estaca hélice contínua: de 30 a 80 cm

Dimensione o galpão e a fundação juntos

O eGalpão calcula automaticamente a carga que chega em cada pilar e dimensiona a fundação compatível — sapatas isoladas ou bloco sobre estacas. Veja a estrutura completa em 3D antes de fechar com a empresa de fundações.

Custo da estaca hélice contínua por metro em 2026

O preço é cobrado por metro linear executado, variando principalmente pelo diâmetro. Os valores abaixo refletem o mercado brasileiro em 2026 (média entre capitais do Sudeste/Sul), já incluindo concreto fck 25 MPa bombeável e armadura padrão:

Diâmetro (cm)R$/metroConcreto/metroAço/metro
30R$ 180 – 2400,07 m³~12 kg
40R$ 260 – 3400,13 m³~18 kg
50R$ 360 – 4700,20 m³~25 kg
60R$ 490 – 6400,28 m³~35 kg
70R$ 670 – 8700,38 m³~48 kg
80R$ 880 – 1.1500,50 m³~62 kg

O que entra no orçamento (e o que costuma faltar)

  1. Mobilização e desmobilização — varia de R$ 8.000 a R$ 35.000 dependendo da distância e do porte do equipamento;
  2. Locação topográfica — geralmente por conta da obra, não da empresa de fundações;
  3. Concreto bombeável — sempre cobrado à parte do “preço da estaca”; confira se está incluso;
  4. Aço CA-50 e CA-60 — incluso no metro só quando a armadura é a “padrão” do orçamento;
  5. Bloco de coroamento — não faz parte do serviço de fundação profunda; cabe à obra civil;
  6. Provas de carga — exigidas em obras grandes, custam de R$ 12.000 a R$ 40.000 cada.

Vantagens e desvantagens frente a outros tipos de estaca

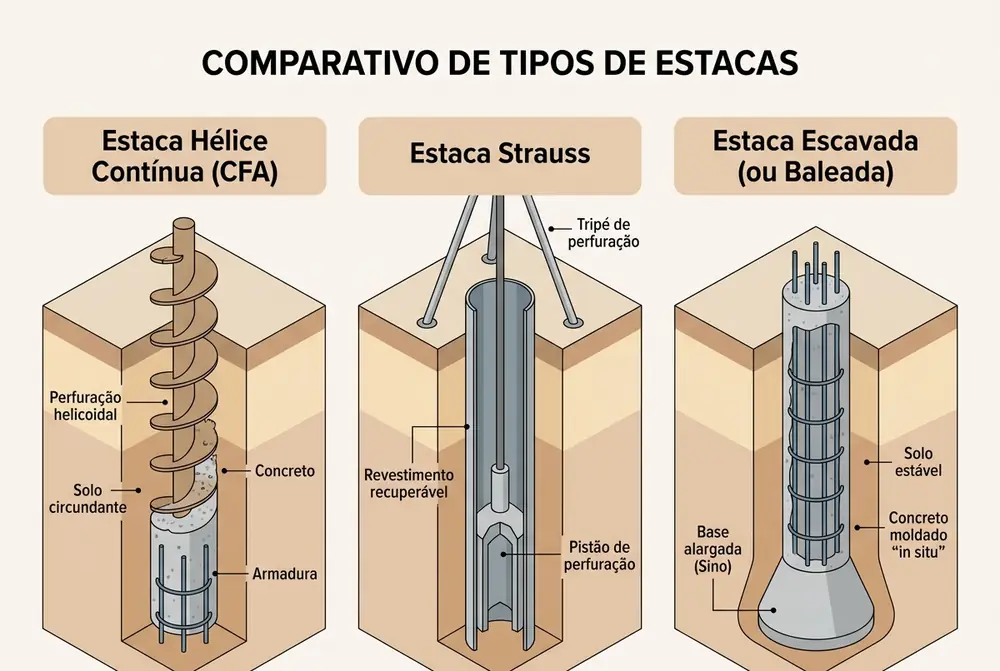

Comparativo técnico em corte entre estaca hélice contínua, estaca Strauss e estaca escavada
Hélice contínua x Strauss x escavada — quando usar cada uma

Hélice contínua x Strauss

Strauss é mais barata por metro em diâmetros pequenos (25 a 32 cm), mas tem produtividade muito menor — uma equipe faz 4 a 8 estacas Strauss por dia contra 25 a 40 hélices contínuas. Em obras com 30+ estacas, hélice contínua quase sempre ganha no prazo e no custo total da obra.

Hélice contínua x escavada

Estaca escavada chega em diâmetros maiores (até 120 cm) e profundidades maiores que a hélice contínua. Mas precisa de lama bentonítica em solo arenoso ou abaixo do lençol — o que dobra o custo logístico. Hélice contínua resolve sem lama em quase tudo até 80 cm e 30 m.

Hélice contínua x raiz

Estaca raiz é especialista: passa em rocha, faz reforço de fundação existente, executa em locais com pé direito limitado. É 3 a 5 vezes mais cara que hélice contínua por metro. Só usar quando hélice contínua realmente não cabe na situação.

Erros comuns na execução (que ninguém te conta)

  1. Velocidade de extração muito alta — se o trado sobe mais rápido que o concreto preenche, forma “estrangulamento” (estreitamento do fuste). Resultado: capacidade real bem menor que a de projeto;
  2. Pressão de concreto insuficiente — gera o mesmo problema: o solo invade o espaço onde deveria estar concreto. Monitore sempre a pressão na ponta;
  3. Armadura introduzida tarde — passou de 30 a 40 minutos do início da concretagem, o concreto endurece e a gaiola não desce até o fim. Estaca sem armadura no comprimento de projeto = problema estrutural escondido;
  4. Não cortar o topo — o último metro do topo da estaca está contaminado com solo solto e nata de cimento. Tem que ser quebrado e regularizado antes do bloco de coroamento;
  5. Locar pela “marca de tinta” na cravação — locação topográfica precisa de equipamento (estação total ou GPS RTK), não é trena. Estaca 5 cm fora do projeto sobrecarrega o bloco;
  6. Ignorar o boletim de execução — sem o registro eletrônico, você não tem como saber se a estaca foi feita certa. Exija cópia do gráfico de cada estaca.

Controle tecnológico: o que monitorar durante a obra

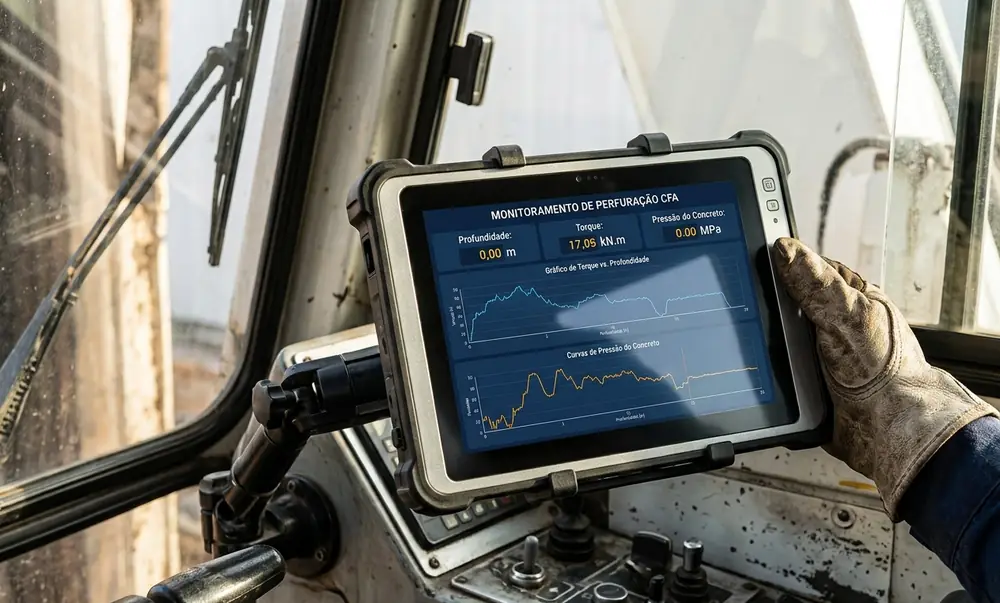

Painel eletrônico de monitoração em tempo real durante execução de estaca hélice contínua
Sistema de monitoração registra profundidade, pressão e volume de concreto da estaca

O sistema de monitoração da perfuratriz registra automaticamente:

  • Profundidade x tempo — comprova que a estaca alcançou a cota de projeto;
  • Velocidade de extração — deve estar entre 5 e 15 cm/s, máximo;
  • Pressão e volume de concreto — o volume bombeado deve ser maior ou igual ao volume teórico do furo (sobreconsumo positivo entre 5% e 30%);
  • Inclinação do trado — máximo 1:50 de desvio.

Em obras com mais de 50 estacas, é recomendado fazer pelo menos uma prova de carga estática ou três provas de carga dinâmica (PDA) para confirmar o desempenho real das estacas.

Próximo passo: projeto pronto + cálculo automático

Combine o melhor dos dois mundos: baixe projetos de galpão da Biblioteca e use o eGalpão pra ajustar o dimensionamento ao seu solo e cargas.

Perguntas frequentes sobre estaca hélice contínua

Qual a profundidade máxima da estaca hélice contínua?

Equipamentos comerciais no Brasil atingem entre 22 e 32 metros de profundidade. Acima disso, geralmente é mais econômico partir pra estaca escavada com lama bentonítica ou tubulão.

Quanto tempo demora pra fazer uma estaca?

Uma equipe bem treinada com a perfuratriz adequada executa entre 25 e 40 estacas de 50 cm de diâmetro por dia, considerando 12 metros de profundidade média. A perfuração leva de 8 a 15 minutos por estaca.

A estaca hélice contínua precisa de revestimento metálico?

Não. É justamente essa a vantagem: o trado mantém o solo no lugar durante a perfuração, e o concreto bombeado mantém durante a extração. Por isso ela substitui em muitos casos a estaca Strauss e a escavada com lama.

Quando posso começar a obra civil sobre a estaca?

Após 7 dias da concretagem, o concreto já tem resistência suficiente para receber o bloco de coroamento. Para liberar carga total do projeto, o ideal é aguardar 28 dias.

Posso usar estaca hélice contínua em solo com matacão?

Não. O trado helicoidal não atravessa rocha ou matacão. Se a sondagem indicar essa condição em alguma camada, é melhor especificar estaca raiz ou avaliar mudança do tipo de fundação. Veja nosso guia sobre como escolher a fundação para estrutura metálica.

Hélice contínua serve para estaca tracionada?

Sim, desde que a armadura percorra todo o comprimento da estaca e seja ancorada adequadamente no bloco. O cuidado extra é introduzir a gaiola completa antes do concreto endurecer.

Qual a NBR que regulamenta a estaca hélice contínua?

A norma brasileira aplicável é a NBR 6122 — Projeto e execução de fundações, que trata dos requisitos gerais para todos os tipos de fundação profunda, incluindo critérios para hélice contínua.
