Etapas da Construção de Galpão – Conheça todo o passo-a-passo!
A construção de um galpão metálico tem uma lógica clara: cada etapa depende da anterior. Quem pula o projeto vai ter problema na fundação. Quem não contraventou direito antes de chegar o vento vai ver a estrutura cair. Aqui está o passo a passo completo — do projeto até a cobertura — com o que não pode ser ignorado em cada fase.

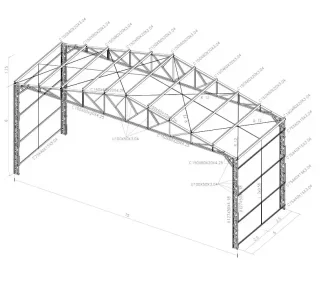

Não existe construção de galpão sem projeto. E projeto não é só planta baixa — é o conjunto de documentos técnicos que define como a estrutura vai se comportar em serviço.

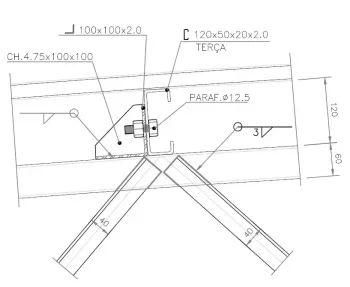

Um projeto completo para construção de galpão inclui:

O projeto também define o que vai para a oficina fabricar: lista de perfis com comprimentos e detalhes de corte, chapas de base, cantoneiras de ligação. Sem isso, a fabricação é no “olhômetro” — e o retrabalho aparece na montagem.

Com o projeto pronto e assinado, o próximo passo é dar entrada na prefeitura para aprovação. Cada município tem seu processo — algumas prefeituras aceitam o projeto digital, outras exigem pranchas impressas em escala.
Enquanto aguarda o alvará (pode levar de alguns dias a semanas dependendo da cidade), dá para iniciar a fabricação da estrutura na oficina — o projeto aprovado não costuma mudar o que foi calculado. Mas a fundação só deve ser iniciada depois da aprovação, pois alterações de implantação podem ser solicitadas.
A fundação de galpão metálico é feita em concreto armado — normalmente sapatas isoladas sob cada pilar. O processo:
Chumbador fora de posição é o erro mais caro dessa fase — a chapa de base do pilar não encaixa e a correção é trabalhosa. O gabarito metálico, com os chumbadores já posicionados conforme o projeto, elimina esse problema.

A maior parte do trabalho de uma construção de galpão acontece fora da obra. Na oficina, com o projeto em mãos:
Trabalhar em ambiente coberto, com equipamentos fixos de corte e solda, é muito mais produtivo do que fazer tudo em campo. Uma tesoura de 12 m que levaria um dia para montar no chão da obra sai em horas na oficina com os cavaletes e as ferramentas certas.
Tesouras grandes (acima de 6 m) ou peças de comprimento fora do padrão exigem planejamento de transporte. Pontos de atenção:
Com fundações prontas e estrutura entregue na obra, começa a montagem. A sequência correta:
O ponto crítico dessa etapa é o contraventamento antes de qualquer vento. Estrutura não contraventada é estrutura instável — pilares podem tombar com vento moderado se não estiverem travados lateralmente.
Com a estrutura montada e contraventada, o galpão recebe a cobertura e os fechamentos laterais:

| Fase | Galpão 200–500 m² | Galpão 500–1500 m² |
|---|---|---|
| Projeto completo | 2 a 4 semanas | 4 a 8 semanas |
| Aprovação na prefeitura | 1 a 4 semanas | 1 a 4 semanas |
| Fundações | 1 a 2 semanas + cura | 2 a 4 semanas + cura |
| Fabricação da estrutura | 2 a 4 semanas | 4 a 8 semanas |
| Montagem em campo | 1 a 2 semanas | 2 a 5 semanas |
| Total estimado | 2 a 4 meses | 3 a 6 meses |
Esses prazos assumem projeto sem pendências, prefeitura com fluxo normal e oficina disponível. Atraso em qualquer fase atrasa tudo — o caminho crítico costuma ser projeto → aprovação → fundação, que são sequenciais.
Projeto → aprovação na prefeitura → fundações → fabricação da estrutura → transporte → montagem dos pilares → içamento das tesouras → contraventamento → terças → cobertura → fechamento lateral. Projeto e fundação são as duas fases que não podem ser puladas.
Para um galpão simples de 200 m² a 500 m²: 2 a 4 meses do projeto até o fechamento. O prazo varia com a complexidade do projeto, a fila da oficina e o tempo de aprovação na prefeitura.
Sim. Toda edificação nova exige aprovação na prefeitura e ART do engenheiro. Galpão sem alvará não pode ser averbado no registro de imóveis e fica sujeito a notificações e multas.
Estrutura + cobertura: R$ 350 a R$ 600/m². Fundações: R$ 80 a R$ 150/m². Fechamento lateral: R$ 60 a R$ 120/m². Um galpão 10×20 m completo (sem instalações) fica entre R$ 100.000 e R$ 200.000 dependendo da região e do padrão.
Pré-moldado usa pilares e vigas de concreto armado fabricados fora da obra. Metálico usa perfis de aço. O metálico monta mais rápido, é mais leve e permite vãos maiores. Para a maioria das aplicações industriais e comerciais, o metálico sai mais rápido com custo comparável.
Se você monta galpões e ainda faz o dimensionamento na mão ou depende de terceiros para calcular, o eGalpão foi feito para o seu dia a dia. O software calcula automaticamente as cargas, os esforços e os perfis de estrutura metálica — e ainda gera o memorial de cálculo e a lista de materiais pronta para compra.
Usado por serralheiros, montadores e metalurgias em todo o Brasil, o eGalpão reduz o tempo de orçamento e elimina retrabalho na obra.
